Generadora Gatún registra avance de 93% y estima iniciar operaciones en octubre

La planta tiene una capacidad de 670 megavatios (MW) de energía y entrará en operación con el suministro de 400 megavatios a las distribuidoras en octubre con un contrato hasta 2028.

Generadora Gatún registra avance de 93% y estima iniciar operaciones en octubre
La planta Generadora Gatún cuenta con tres unidades. Dos son de 220 megavatios y una de 230 MW y será la planta más grande de Panamá, de la región y de Centroamérica y el Caribe.

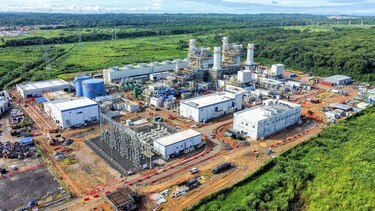

Generadora Gatún, la planta de energía a través de gas natural que se construye en Colón, registra un avance de 93% en la obra y está previsto que entre en operaciones en octubre de este año.

+info

Generadora Gatún alista motores para iniciar en octubre

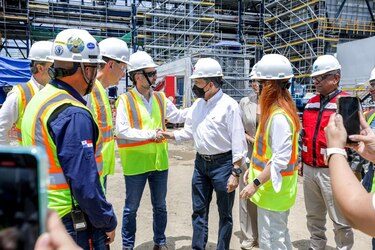

Así lo confirmó este miércoles 12 de junio, Esteban Barrientos, CEO de Generadora Gatún al recibir la visita del presidente de la República, Laurentino Cortizo, junto con la secretaria de Energía, Rosilena Lindo y el Gerente General de la Empresa de Transmisión Eléctrica (Etesa), Carlos Mosquera.

Generadora Gatún registra avance de 93% y estima iniciar operaciones en octubre
La planta Generadora Gatún se nutre de gas natural y proporcionará 400 megavatios de energía a las distribuidoras eléctricas a partir de octubre de este año con contratos hasta el año 2028 en una primera fase.

La capacidad de esta planta es de 670 megavatios (MW), pero en una primera fase suministrará 400 MW a partir del primero de octubre de este año a las distribuidoras con contratos hasta el año 2028, y posteriormente aumentará a 500 MW.

Generadora Gatún registra avance de 93% y estima iniciar operaciones en octubre
El presidente de la República, Laurentino Cortizo, visitó las instalaciones de la Generadora Gatún en Colón, planta que estará en operaciones en octubre de este año.

Generadora Gatún es desarrollada por el Grupo Energético Gas Panamá (GEGP), en el que participan AES Panamá (49%) e Inter Energy (51). Su construcción se inició en marzo de 2022 luego del fallido proyecto que no desarrolló NG Power.

Barrientos indicó que la obra emplea a más de 2,100 trabajadores, que están llevando a cabo las labores de construcción, de los cuales el 53% son colonenses.

Generadora Gatún registra avance de 93% y estima iniciar operaciones en octubre
La planta tiene un contrato para el suministro de energía entre el primero de octubre de 2024 y hasta 2028 por 400 megavatios y posteriormente subirá a 550 megavatios.



LAS MÁS LEÍDAS

  • Cepanim: Así calculará el MEF el monto que recibirá cada beneficiario. Leer más
  • Combustibles volverán a aumentar a partir del 15 de mayo. Leer más
  • Riesgos y dudas en el nuevo sistema de pensiones de la CSS: lo que necesita saber. Leer más
  • Etelvina de Bonagas nombra como jefa de Recursos Humanos de la Unachi a exfuncionaria de la Contraloría. Leer más
  • Gobierno reglamenta entrega de Cepanim y define calendario de pagos hasta 2032. Leer más
  • Demandan facultad de Contraloría para aplicar licencias sin sueldo por investigación. Leer más
  • Ampliación y rehabilitación de la vía José Agustín Arango costará unos $10 millones. Leer más
